【金属吊顶建材】柏尔斯办公室冲孔铝扣板吊顶施工工艺简介:
1、施工准备
(1)、材料:
主龙骨,连接件,挂接件,零配件(包括吊杆、螺丝、射钉、自攻螺钉等),冲孔铝扣板。
(2)、作业条件
1)、安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种孔口的位置。2)、各种材料全部配套、备齐。3)、搭好顶棚施工操作平台架。
对顶棚的起拱度、灯槽洞口的构造处理,分块及固定方法等经试装并经建设单位、监理确认后,再进行大面积施工
2、操作工艺
操作流程: 弹线——安装主龙骨吊杆——安装主龙骨——安装次龙骨——安装边铝条——安装冲孔铝扣板——安装灯具及通风口。

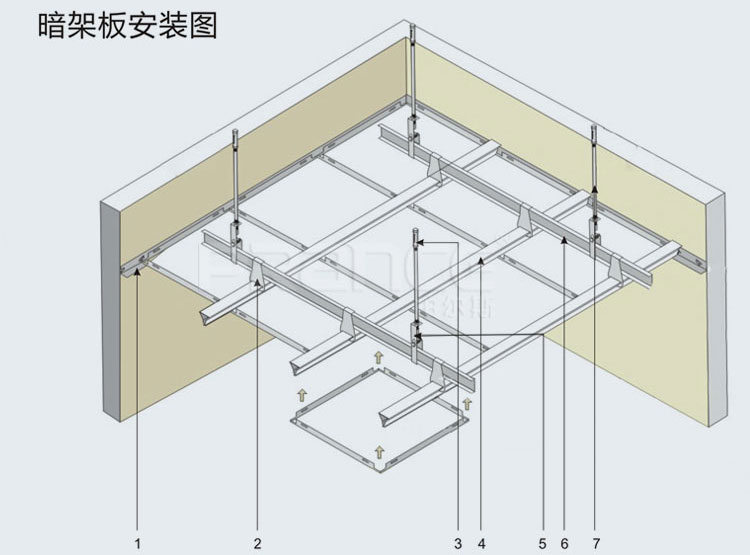

(1)、弹线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,在顶板上弹在龙骨位置线,并将顶棚的标高水平线弹在墙面上。(2)、安装主龙骨吊杆:在弹好顶棚的标高水平线及主龙骨位置线后,确定吊杆下头的标高,按主龙骨位置及吊挂间距固定吊杆;吊杆采用Φ8车丝螺杆,吊杆长度应根据各个部位的标高决定,吊杆的间距为900~1200。(3)、安装主龙骨:
1)、配装好吊杆螺母,在主龙骨上预先安好吊挂件。2)、布置主龙骨的间距为1200mm。3)、安装主龙骨:将组装好的吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。4)、相接主龙骨,装连接件,拉线调整标高和平直。5)、安装洞口附加主龙骨,设置及连接卡固。(4)、安装次龙骨:1)、按已弹好的次龙骨分档线,卡放次龙骨三角吊挂件。2)、布置次龙骨的间距为600mm。3)、吊挂次龙骨:按设计规定的主龙骨间距,将次龙骨通过三角吊挂件,吊挂在主龙骨上。4)、当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。(5)、安装边铝条:1)、边铝条的规格为:25mm×25mm。2)、安装吊顶的标高要求在墙四周用水泥钉固定边铝条。(6)、安装冲孔铝扣板(7)、安装灯具及通风口根据吊顶平面布置图,布置灯具及通风口。(8)、吊顶施工作业完成整体检查对于有污印的地方,用抹布搽干净保持洁净。
